金寨项目大坝面板提前圆满完成浇筑任务

日期:2020年07月13日

1079

7月8日凌晨2:40分,随着最后一车混凝土入仓,由我司承建的金寨抽水蓄能电站上水库大坝面板混凝土浇筑顺利完成,比计划提前3天完工,再次谱写了胜利的凯歌。为2020年安全度汛及2021年的正常蓄水发电打下了坚实的基础。

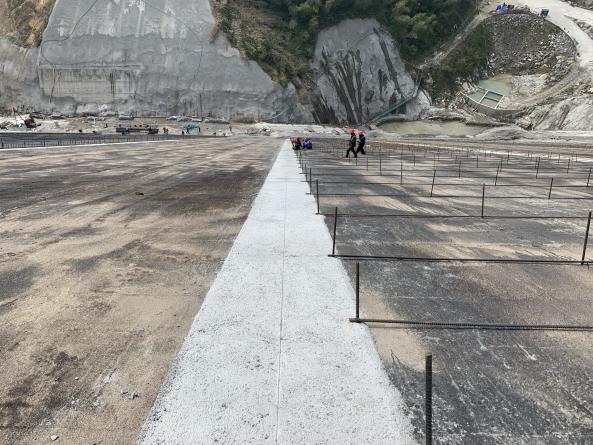

大坝全景

上水库大坝面板施工高为522.81米-595.5米,混凝土面板分37个序块,面板宽为14米,垂直最大高度72.7米,最大斜长125.06米,单块最大混凝土浇筑量为722方,混凝土总浇筑方量1.6万余方,钢筋制安达1600余吨。

多举措   推进复工建设

我司金寨项目部自年后复工以来,秉承“加速推进工程建设,按期完成节点目标,精细管控疫情防控,不等不靠克服困难”的原则,充分利用复工培训、施工周例会、班前会以及技术交底培训、专车包送工人进场等多种形式,多举措夯实施工生产保障措施,并结合项目进度、用工计划和疫情防控的总体部署要求,在落实好各项防控措施的情况下,安全有序复工,坚持疫情防控和复工建设“一盘棋、两手抓、两不误”。

技术培训交底

工人上下班测温

工区消毒

专车包送工人进场

精细准备  确保如期开仓

由于面板混凝土属温控混凝土,施工季节十分关键,只能在春秋时段施工。受疫情影响,春季施工工期非常紧张,确定首仓浇筑时间是关键,如首仓不能按期开仓浇筑,将面临推迟到秋季施工。万事开头难,前期准备工作头绪多,工序繁琐,面对诸多压力,我司金寨项目部整合所有精干力量主动出击,不断优化施工方案,科学安排面板浇筑前的各项准备工作,从配合比设计、方案评审、乳化沥青施工、砂浆条带施工到钢筋模板安装等一一列出工作清单,狠抓工序衔接,做到上一工序完工前,下一工序的人员、设备和材料已准备就绪。坚持当天完成情况与任务目标进行对比,发现偏差及时纠正,使施工进度始终处于可控状态,得到了业主、设计和监理的一致好评,面板混凝土于2020年4月22日如期开仓浇筑。

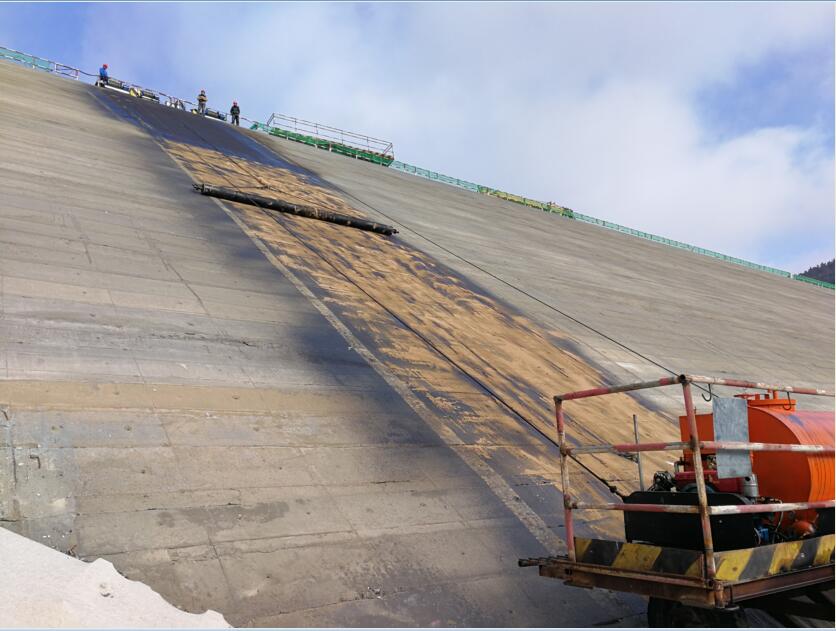

乳化沥青施工

砂浆条带施工

科学统筹   狠抓质量安全

面板混凝土质量是整个工程的关键,从拌和站建立、原材料质量控制、配合比设计、混凝土拌制、运输、入仓、浇筑振捣、养护全过程进行质量控制。项目部将质量安全作为工程建设的重中之重抓紧抓实,强化质量安全意识,常抓质量安全教育,确保各级各类人员时刻绷紧“质量安全第一”这根弦。在面板施工中,针对任务重、强度高、降雨量大、降雨持续时间长、场地受限安全风险大、混凝土防裂控制严等难点,金寨公司总经理胡代清亲自授课讲解施工技术方案,多次到现场督导,监理部总监王波亲自带队现场值班,安排副总监级领导带班轮流值班,日夜24小时现场帮扶指导。通过科学统筹安排施工,有效克服了施工温度高、雨天浇筑、混凝土入仓塌落度控制难等诸多困难,并创新采用混凝土表面喷洒DPS防渗剂、掺加罗赛纤维防裂、骨料隧道内转运预冷堆存等新工艺新方法,我司金寨项目历时76天“安全、优质、高效”地完成了大坝面板混凝土浇筑任务。

监理站领导现场指导

业主金寨公司领导现场指导

铜止水检查

目前,我司金寨项目进、出水口混凝土浇筑正在紧张有序进行,大坝面板表面止水也即将开始施工,后续施工部位点多面广、度汛压力大、蓄水目标任务重,项目部将继续秉承“做强、做大、做精”的公司发展理念,扎实做好项目施工管理工作,进一步树立标杆模范作用。

(图/文 廖维荣)
