易县项目泄洪放空洞闸门井滑模施工顺利完成

日期:2022年09月01日

1436

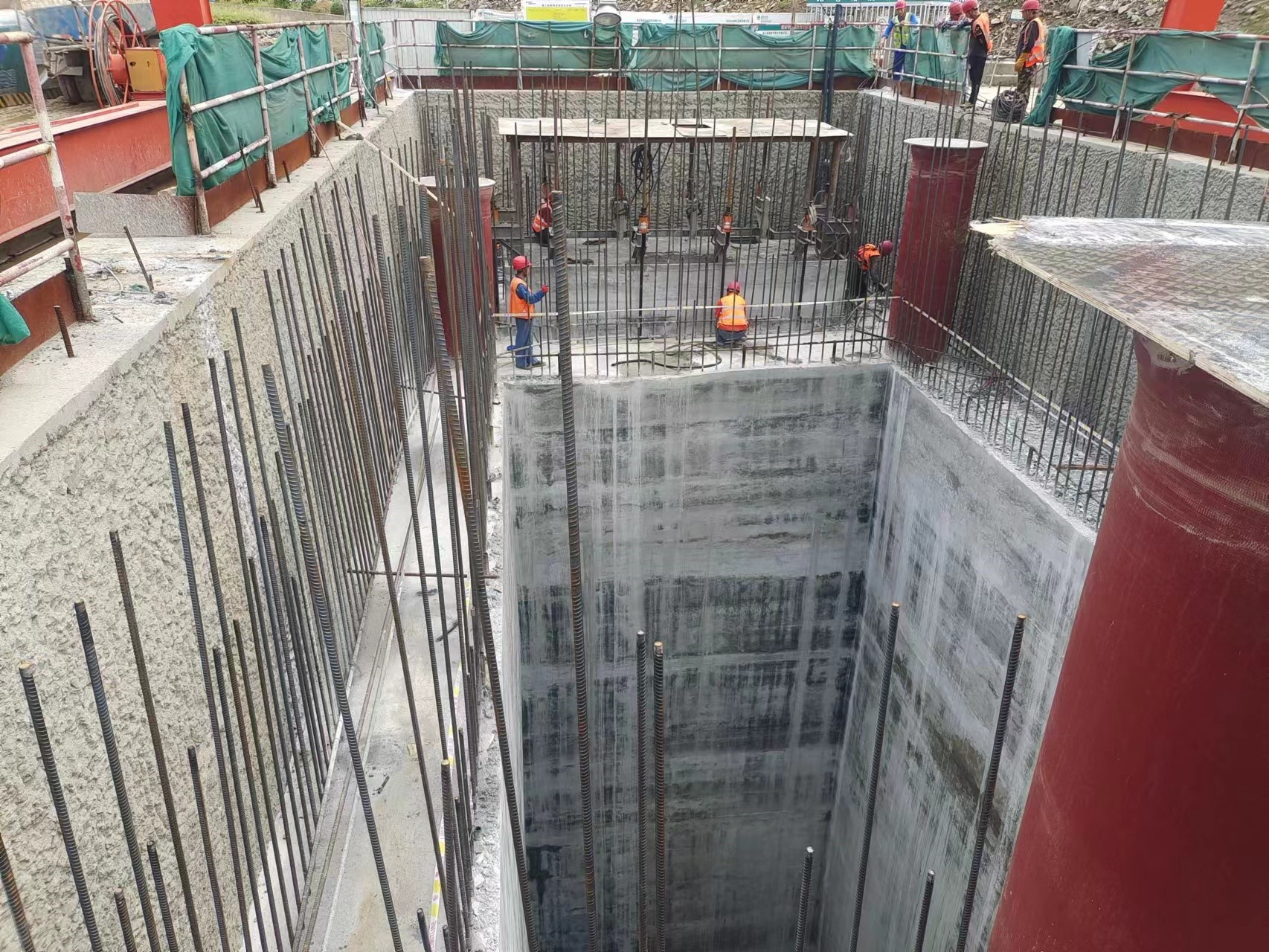

8月13日,随着最后一方混凝土顺利泻入浇筑仓内,易县项目泄洪放空洞闸门井滑模混凝土顺利完成浇筑。

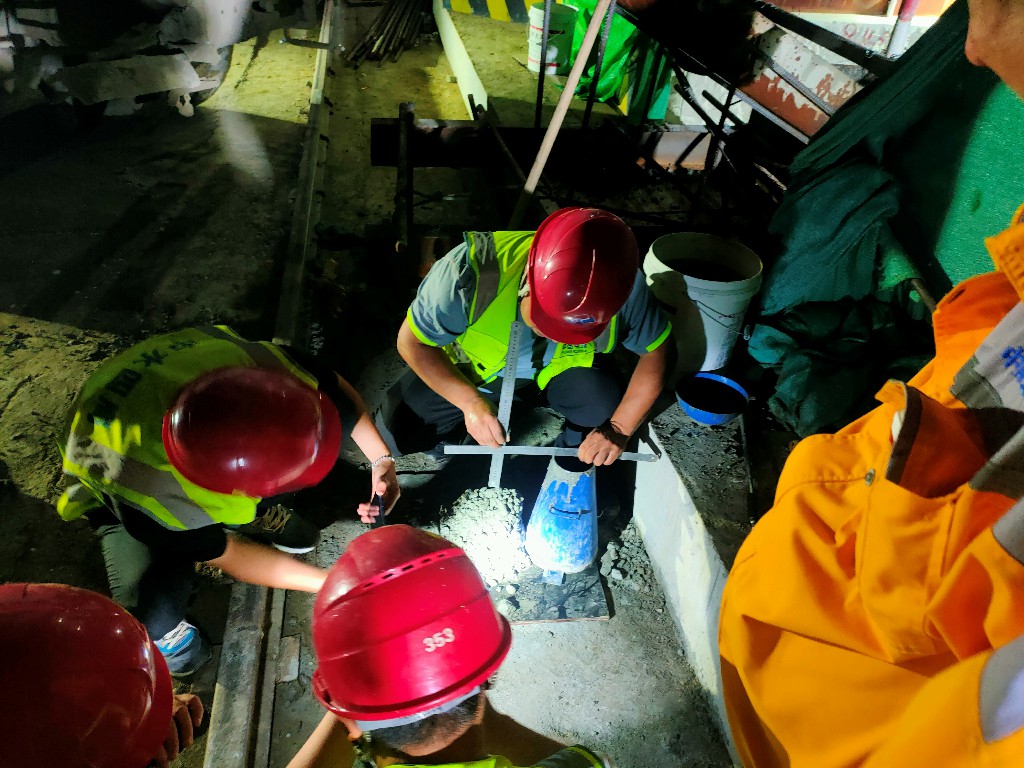

为克服闸门井滑模施工混凝土入仓难度大、质量要求高、夏季高温作业等难题,易县项目结合现场实际,严格执行滑模施工设计规定,按照测量数据控制滑模浇筑,实行不间断施工,保障入仓连续性,同时加强现场监管,安排专人对浇筑情况进行实时监控,及时发现并解决浇筑过程中出现的各类问题,确保了滑模浇筑施工的有序推进。

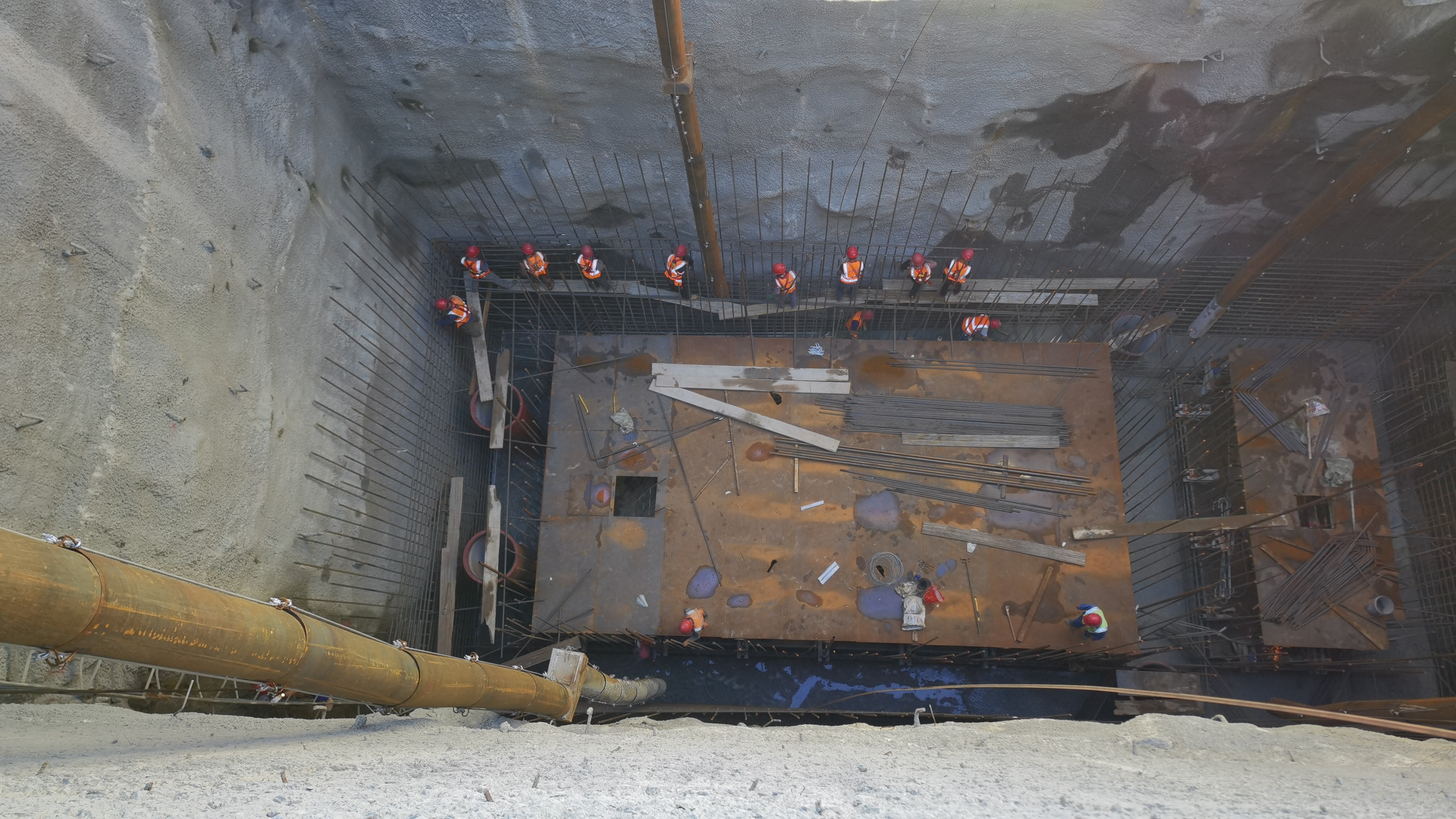

闸门井滑模浇筑施工于2022年8月10日启动,历时4天完成,平均每天滑升4.7米,共浇筑混凝土1725方,钢筋安装158t,滑模施工获得了业主、监理单位的高度认可。
