金寨二期顺利完成节点施工任务

日期:2018年11月09日

904

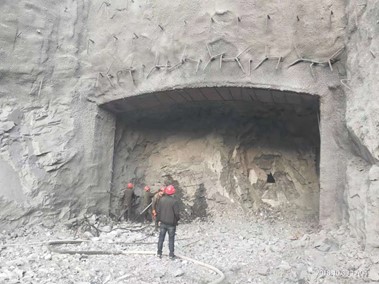

       2018年10月30日和11月3日我公司金寨抽水蓄能电站上水库进出水口2#引水隧洞和1#闸门井导井分别实现贯通,顺利完成了两个节点目标。尤其是闸门井导井施工,摒弃了以往反井钻机造孔的常规工艺,采用吊炮法施工,节约施工成本近20万元,新工艺的运用为后续类似工程施工积累了宝贵的技术经验,也充分体现了中隧人敢于创新、安全高效的精神。2#引水隧洞的在作业面调节和风水电供应等方面,得到了C2标水电六局兄弟单位的大力支持,确保了我项目2#引水隧洞的正常开展。

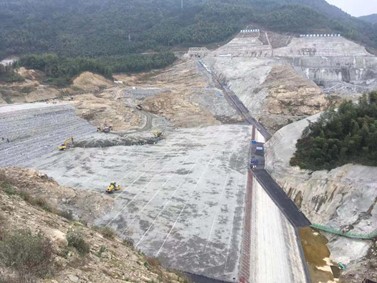

       截止到目前,我公司金寨抽水蓄能电站上水库项目在一年零九个月的时间里,先后完成了上水库导流工程、坝肩开挖、坝基开挖、导流围堰填筑和进出水口开挖施工,相继启动了坝体填筑、引水洞隧洞开挖、环库公路以及闸门井开挖施工,总体施工进度较同期开工的其他抽水蓄能电站项目超前半年有余。在接下来的工作中,我公司金寨抽水蓄能电站上水库项目部将紧抓工程质量,以“建功新时代,凝心聚力,攻坚克难”精神为指引,高质量谱写金寨抽水蓄能电站建设新篇章。

(文/张云成)
