文登项目1号尾水调压井开始滑模拼装

日期:2021年10月27日

1193

文登项目3条尾水调压井开挖已接近尾声,目前1号尾水调压井开始滑模拼装工作,预计11月20日安装调试完毕,并进行调压井衬砌浇筑施工。

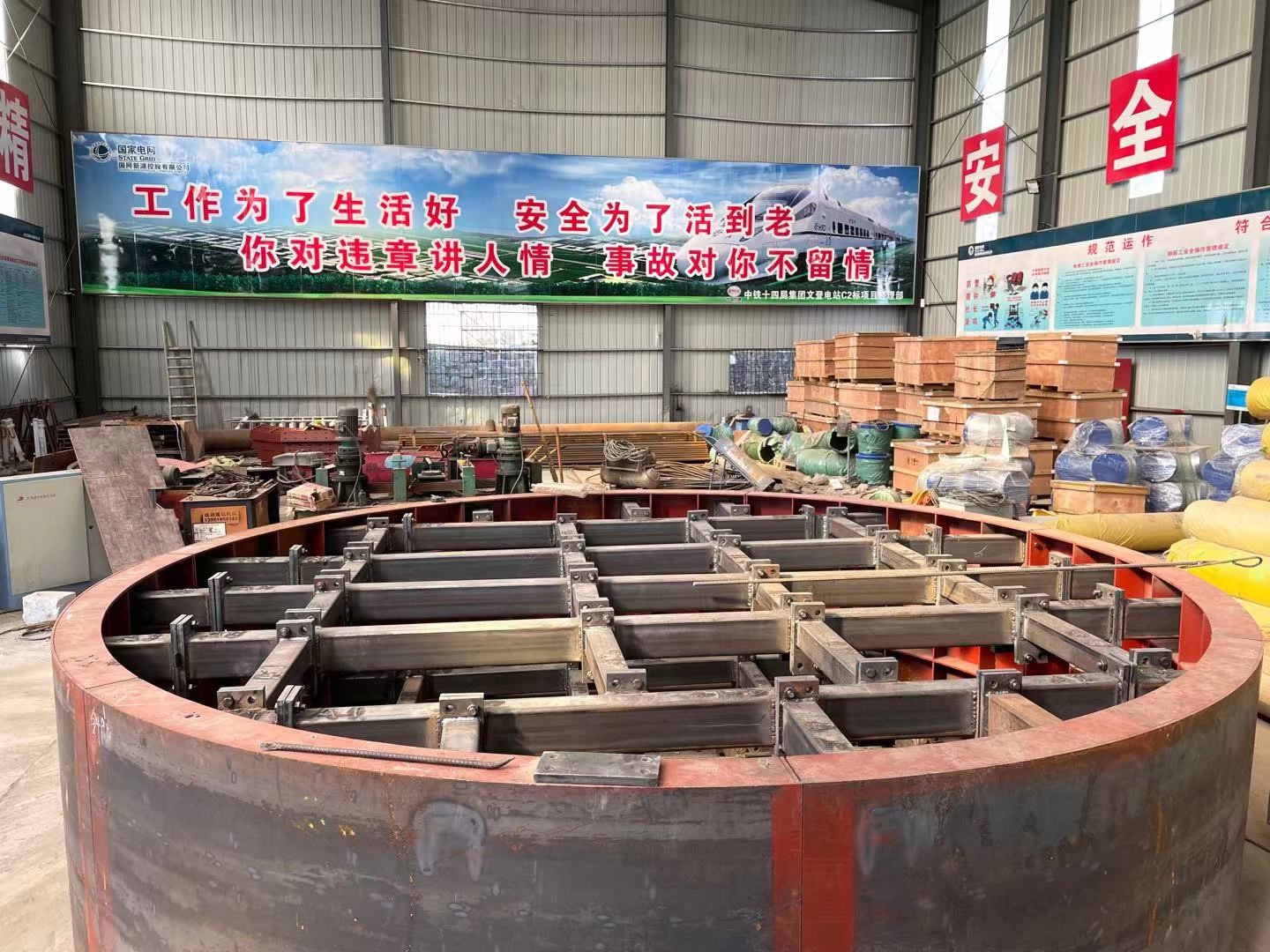

尾水调压竖井为圆形,大井内径10m,高80.5m,小井内径4.6m,高24.1m;衬砌厚度分别为0.8m/0.6m,采用钢筋混凝土衬砌。由于竖井较高,采用常规立模分层浇筑施工进度慢,且混凝土质量难保证。采用滑模施工较立模分层浇筑方法优越,滑模施工经济实用、速度快、操作方便、结构简单,施工中能有效消除气泡、麻面及错台,使砼表面光洁。滑模装置由模板系统、操作平台系统、液压提升系统和垂直运输系统四大部分组成,目前模板系统正在拼装中,其他各项准备工作正在有序推进。

         供稿/杨祖勇
