我们是工程建设的排头兵

日期:2021年11月26日

1392

干巴巴的嘴唇,黝黑的皮肤,头戴安全帽,身挎破布兜、手持一法杖、眼睛盯前方……远看像是逃难,走近一看像要饭,仔细一看是搞测量。这话虽有点在自嘲,但的确是我们测量人最真实的写照。

测量工作,在工程施工过程中就像是“眼睛”,为每一步施工指引方向,没有测量,施工寸步难行。同时,稍有差错,也将对工程造成致命的影响。每一项工程开工之前,测量人员都要当好排头兵,作为先头部队第一批进驻现场,根据设计图纸要求,分毫不差地进行交桩、放线、交底等作业,为项目顺利开工创造条件。

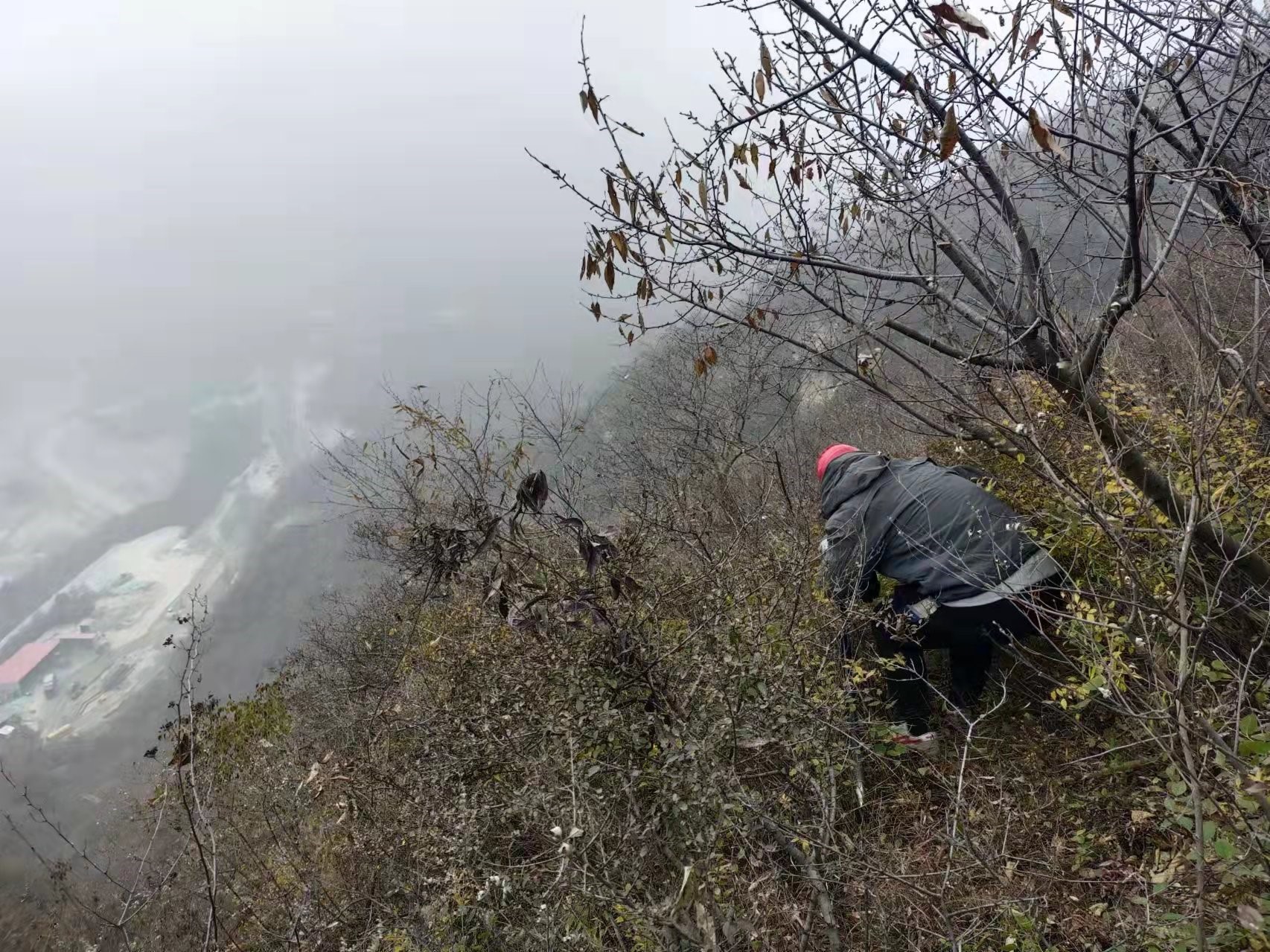

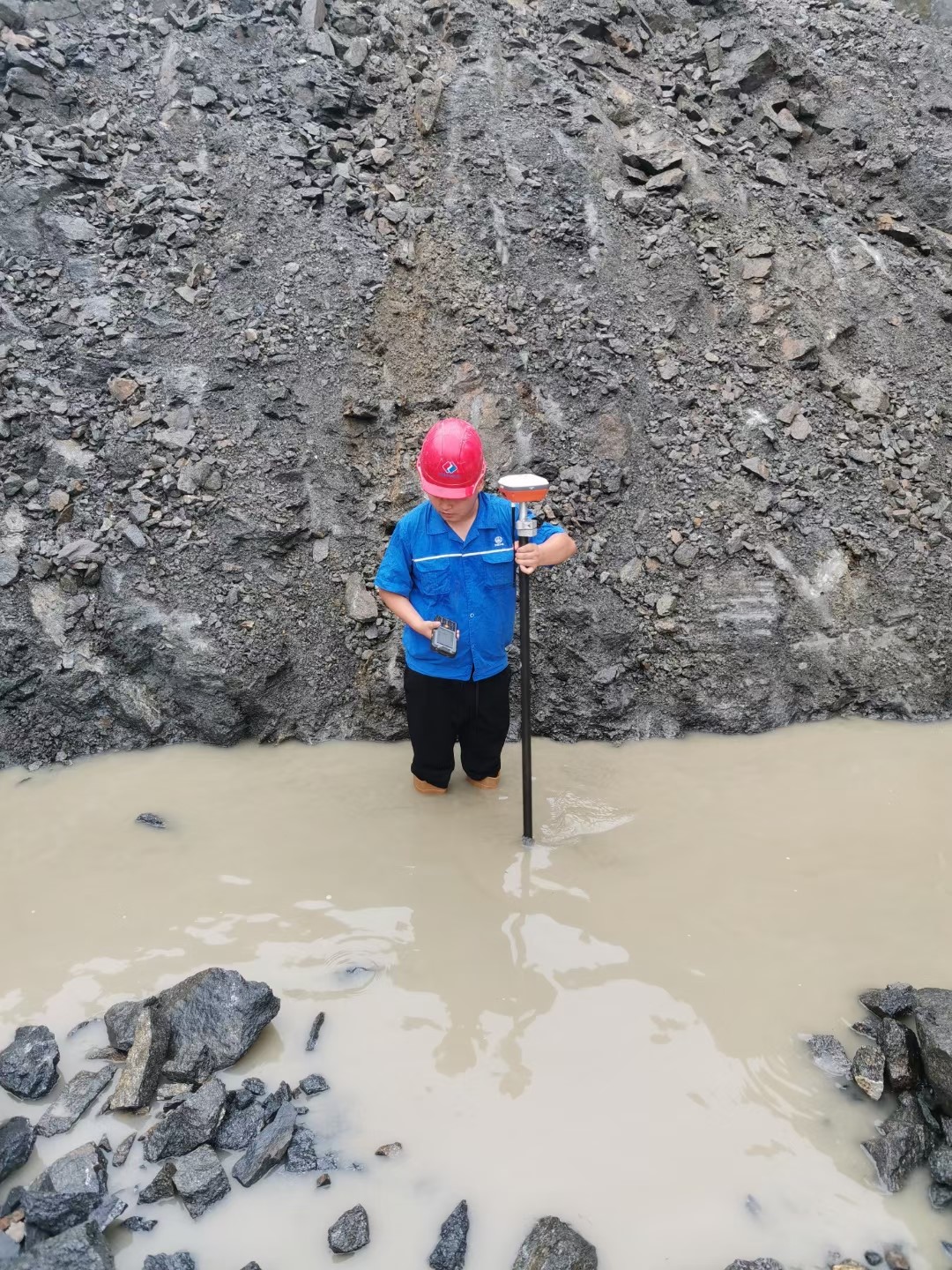

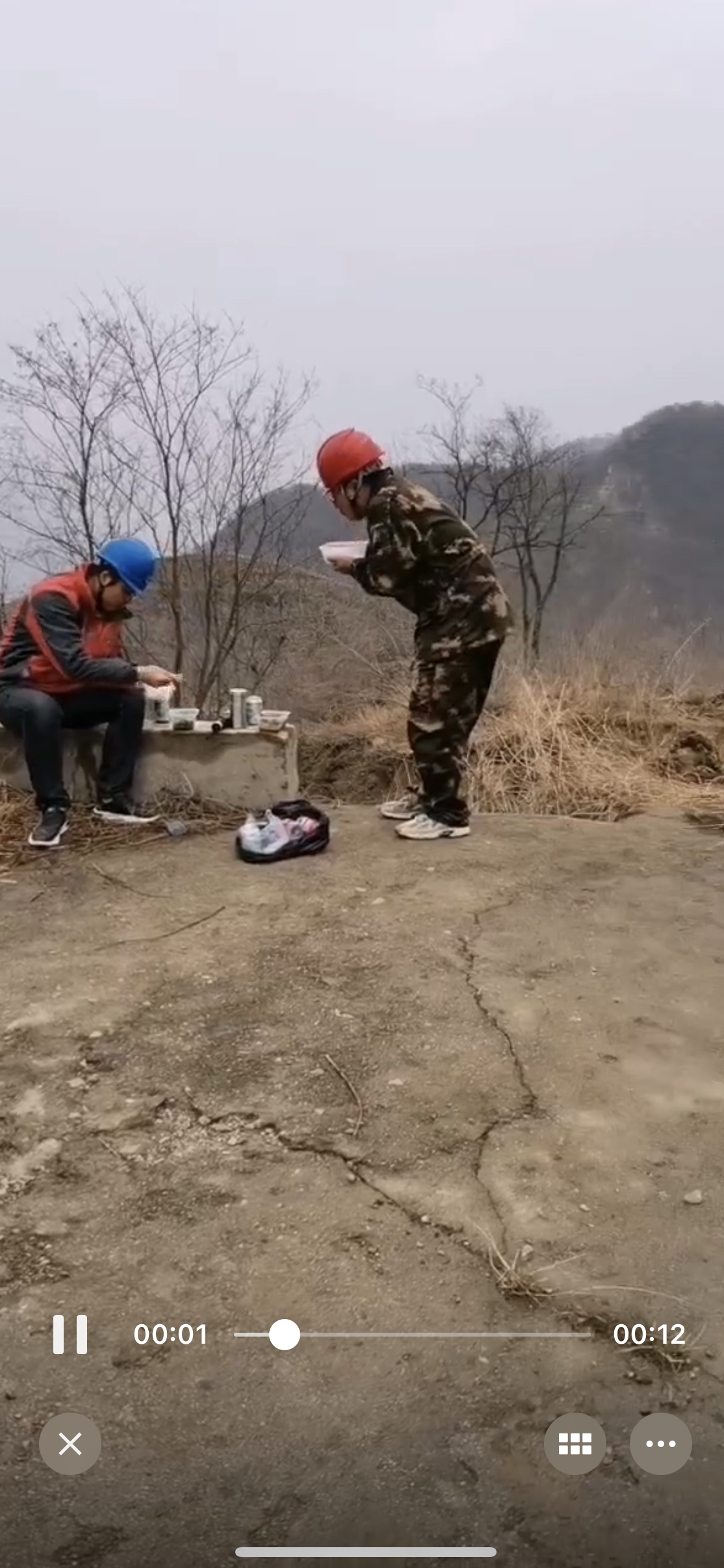

测量工作重要不假,但这份工作却着实是一件“苦差事”。开工前,现场环境条件都比较恶劣,特别是易县项目地形险峻、植被茂盛、测量视野十分不佳。刚进场时,正值夏季,头顶着火辣辣的大太阳,在山上交桩、放线,一会儿的功夫,胳膊上、腿上、脖子上就被划出一条条血道子。干粮就凉水、面包配花生……这特色午餐已经成为测量小组的生活常态,限于地形和交通,徒步测量经常一去就是一整天,测量队面临的是爬不完的山、走不完的路,有时累了困了就地躺下休息一会。说实话,当一个人钻进那小树林里,后背都发凉,害怕被“妖怪”吃了,害怕一脚踩空掉下山崖……但转念一想还有活没干完,这种害怕又抛到九霄云外,眼里只剩下仪器和坐标了。

太阳不落山,我们不下班,等完成一天的测量工作回到住处已是晚上10点左右,随便扒拉点吃的,抓紧把今天的数据整理一下,把第二天的测区导入GPS,等完成这些工作已是深夜。就是在这样的条件下,我们测量团队于10月初超前完成了上水库原始地形测量任务。

当然,测量工作的“眼睛”功能,不仅仅体现在工程开工之前,工程的整个建设周期,都需要与其为伴。每一道工序进行之前,都需要“测量先行”,测量人员按照图纸设计,为下一步施工定好点、画好线,多一毫不行,少一厘也会出问题。就如同为第一次出海的航船精准地绘制航海图一样,测量工作要贯穿工程的整个生命周期,为每一步施工指引好方向。易县抽水蓄能电站正在组织开展“大干60天,决战四季度”劳动竞赛,为了实现此次目标,我们测量队在工程部的指导下,整理出今年剩余施工进度计划,把剩余工作计划分解到具体的单元工程,为给新工作面的展开及时提供精准的测量数据。

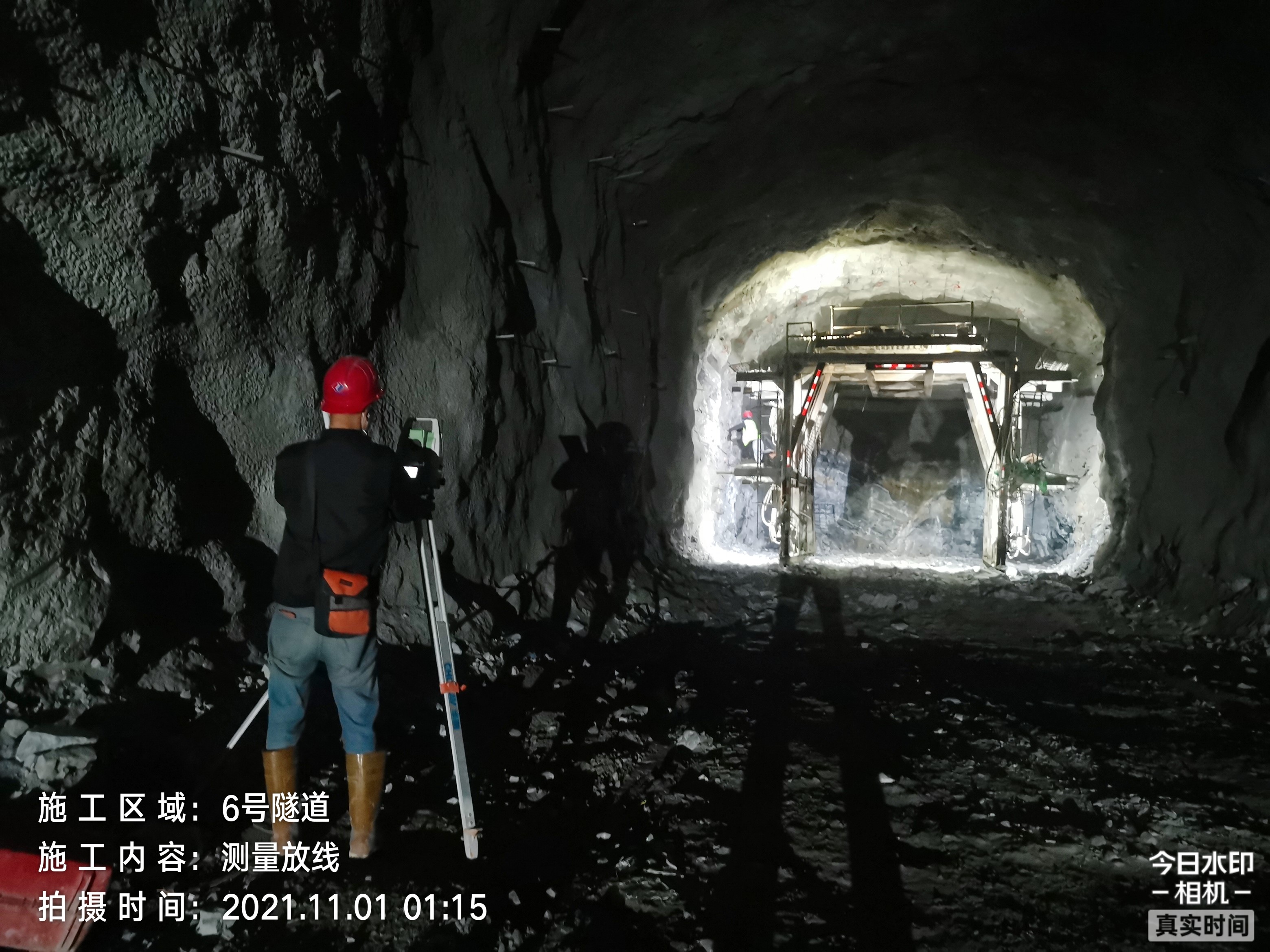

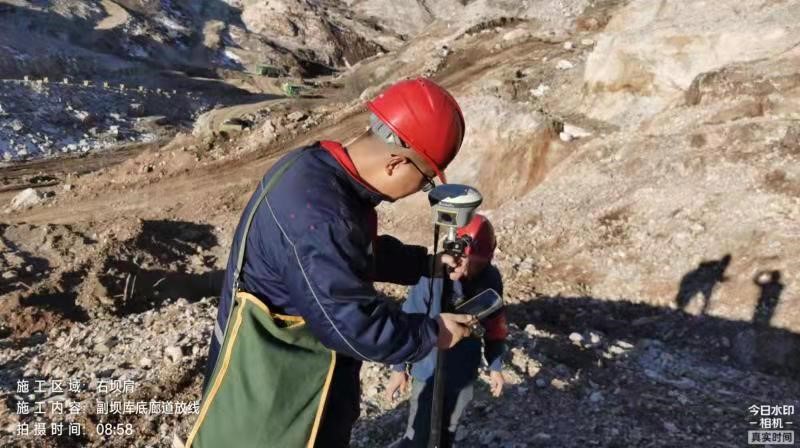

事实证明,只要有付出就会有回报。Y1号公路连接线5号隧道于10月30日顺利贯通,贯通误差横向9mm、纵向6mm、高程4mm,而规范允许误差为±50mm。5号隧道的贯通使得我们更加坚定自信,这也为后续隧洞的施工测量积累了丰富的工作经验。
