1563

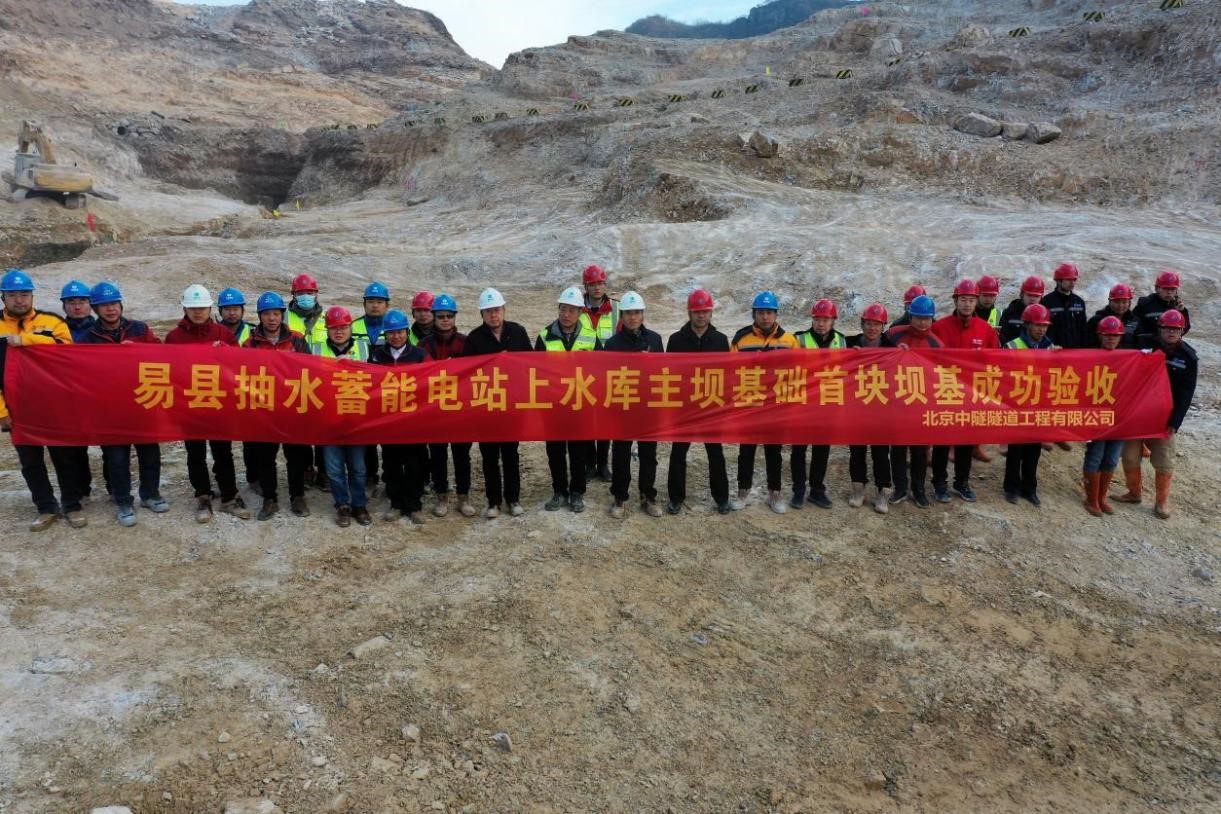

12月8日,业主、设计及监理组成联合验收小组,对易县抽水蓄能电站上水库主坝基础首块坝基进行验收。验收小组对清基情况、建设形象进度,建基面开挖是否达到设计高程等进行了现场踏勘,同时查阅内业资料的齐全性。验收小组对上水库主坝基础首块坝基清基施工标准和质量给予了充分肯定和高度赞扬,同意通过验收。
易县抽水蓄能电站上水库主坝为沥青混凝土面板堆石坝,坝顶高程638.50m,主坝坝轴线处最大坝高87.5m,坝轴线长450.2m,副坝坝轴线处最大坝高32.5m,坝轴线长427.7m,坝顶宽度均为10.0m,正常蓄水位EL636.00m,死水位EL606.00m。

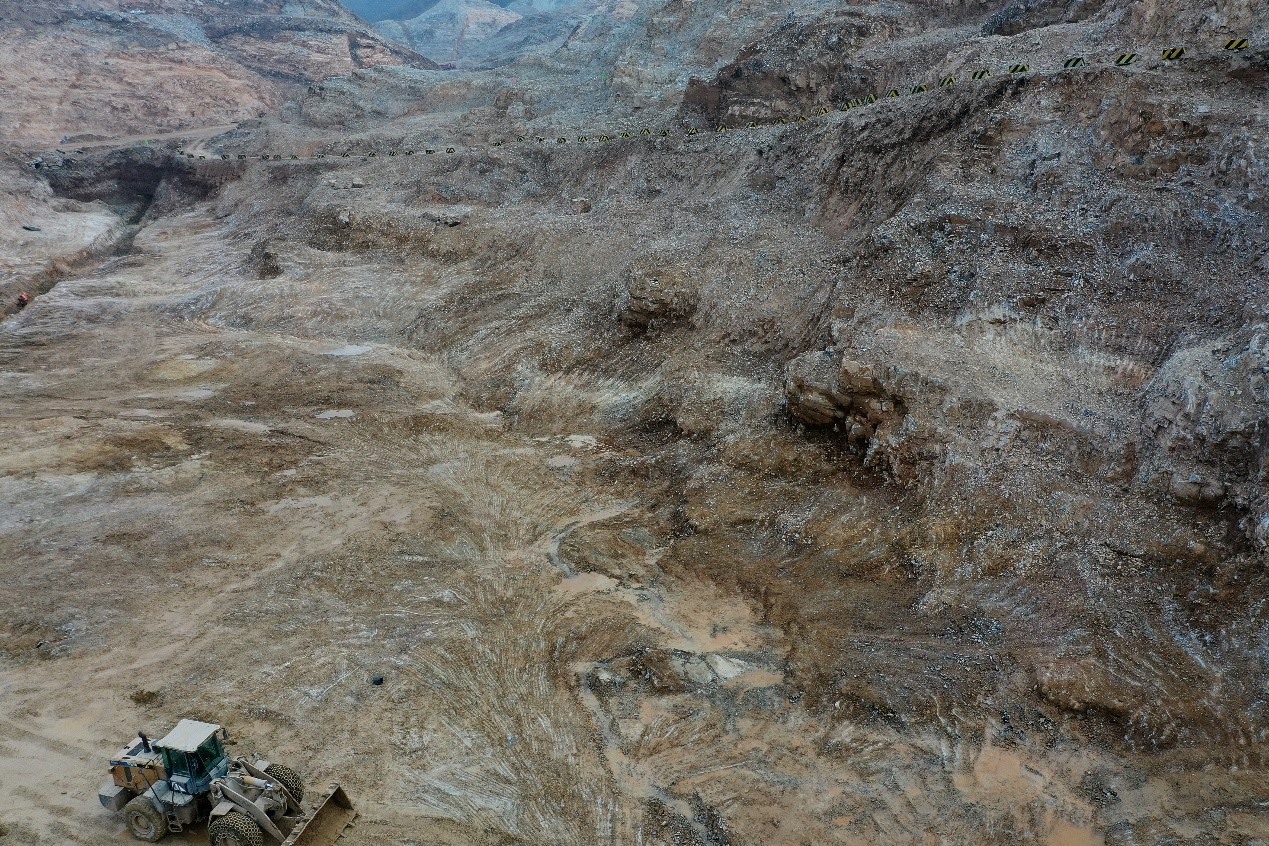

自今年7月29日进行基础开挖施工以来,面临工期紧、任务重、炸药供应不及时等重重困难,项目部不等不靠、主动出击,以业主开展的“大干60天,决战四季度”劳动竞赛为契机,积极调配资源,迅速掀起大干高潮,在保证疫情防控的情况下,提前195天完成基础开挖工作。为确保节点任务的完成,项目部对现场带班及施工人员提出了三点要求:一是要及时处理施工中发现的问题,按照要求落实整改,保障工程质量;二是要严格执行水利水电工程验收规范,不断提高验收资料的标准,杜绝内业资料返工;三是要注重现场安全文明施工。此次上水库主坝基础首块坝基顺利验收,标志着项目将进入大坝填筑阶段,这为完成年度节点任务目标打下了坚实的基础。
供稿/魏佳诚
