1324

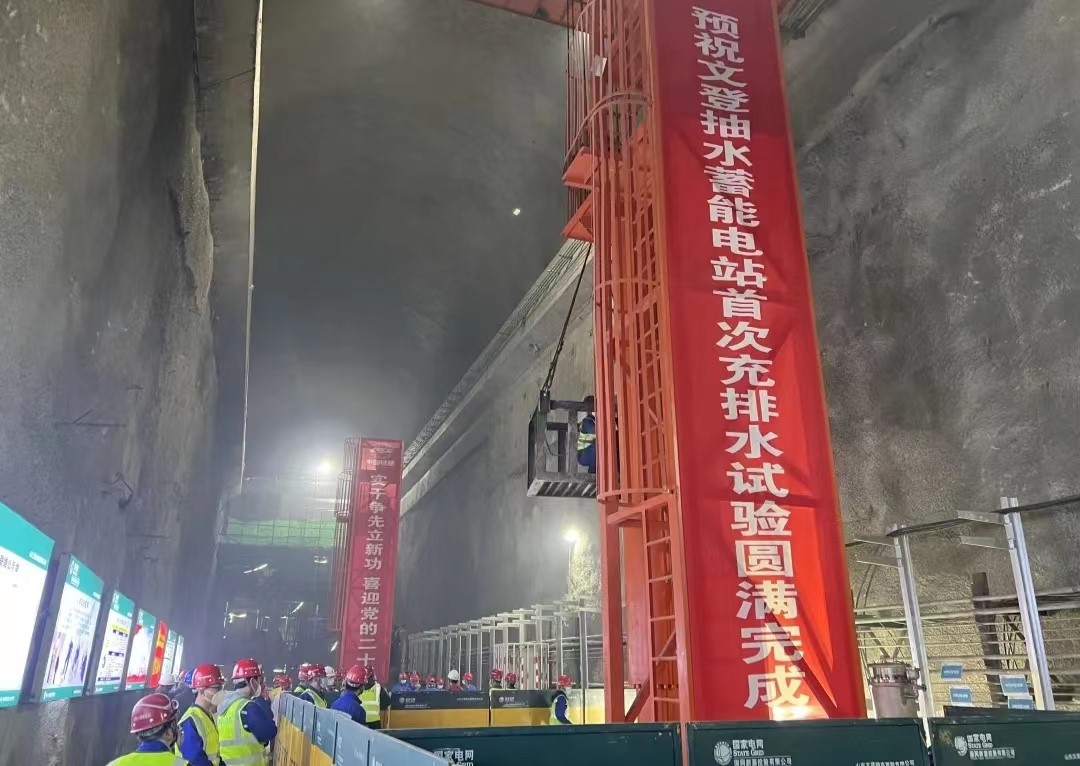

4月29日,由我司承建的山东文登抽水蓄能电站1#尾水系统进行首次充排水试验,标志着该电站首台机组发电管道尾水区域全部完工,为首台机组发电创造了有利条件。

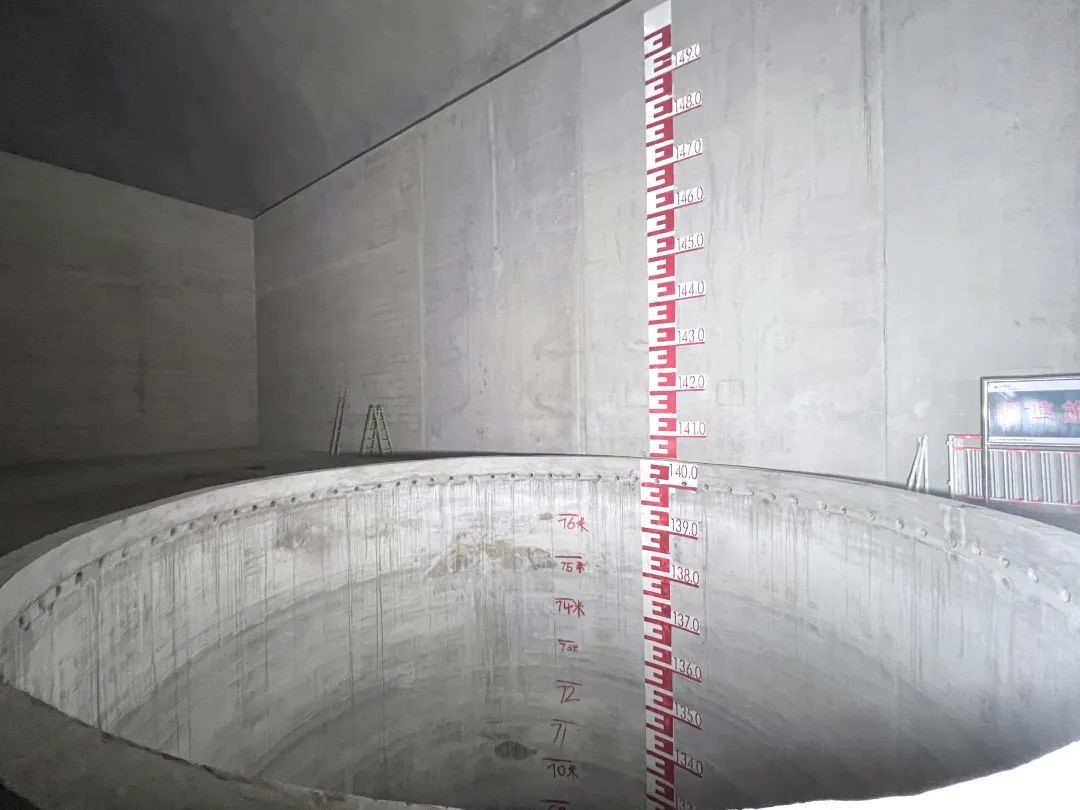

此次充排水试验共分为两个阶段,包括1号尾水检修门至1号、2号尾水事故闸门段和1号尾水事故闸门至1号机组的充水、排水、消缺检查、复充水8个步骤,总排水量约为6万立方米,总冲水位高差为89.3米,总充排水时间持续16天。
尾水隧洞作为此次充排水重要区域,为了保证充排水试验顺利完成,项目部制定了详细的施工计划,编制了应急预案。领导轮流值班,现场排查安全隐患,并与业主、设计、监理等单位组成联合检查组,进行全面检查,发现隐患,立即整改。此次充排水试验将为后期2#、3#尾水系统充排水试验积累宝贵经验。
文/杨祖勇
