1199

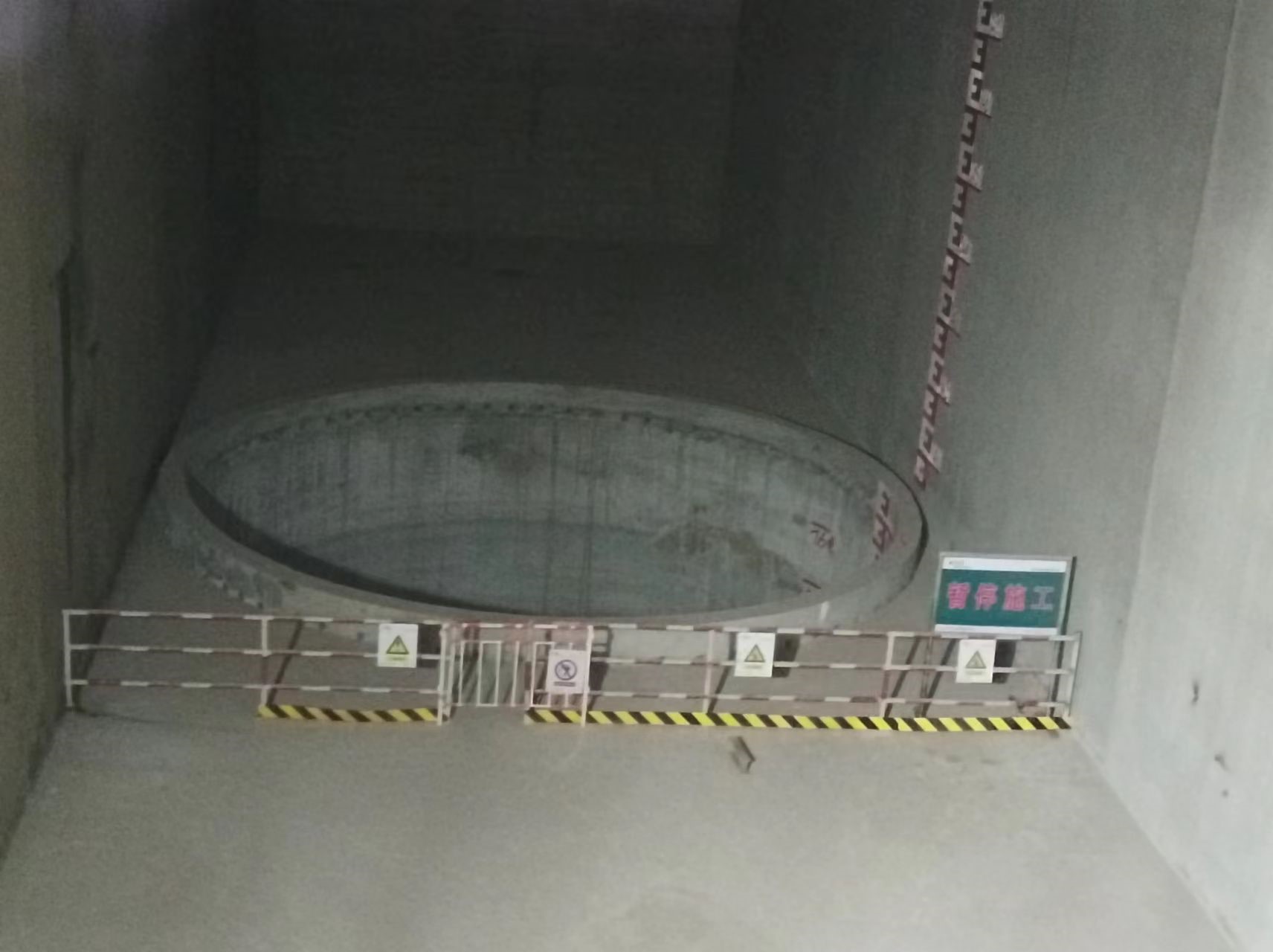

6月10日,文登抽水蓄能电站3号尾水调压井最后一仓衬砌混凝土浇筑完成,至此,该项目3条尾水调压井衬砌施工全部结束。
尾水调压井为圆形,总高度104.6米,分为大井、小井两个部分。大井内径10m,高80.5m,衬砌厚度0.8m;小井内径4.6m,高24.1m,衬砌厚度0.6m。3条尾水调压井于2021年5月20日正式开挖施工,2021年12月10日开始衬砌混凝土浇筑施工,累计完成钢筋制安657吨,混凝土浇筑8164立方米。

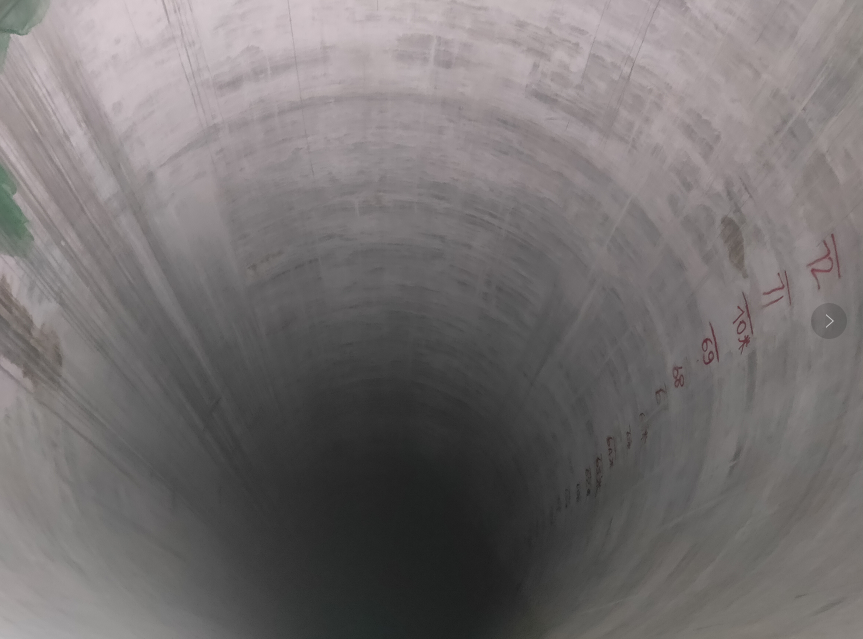

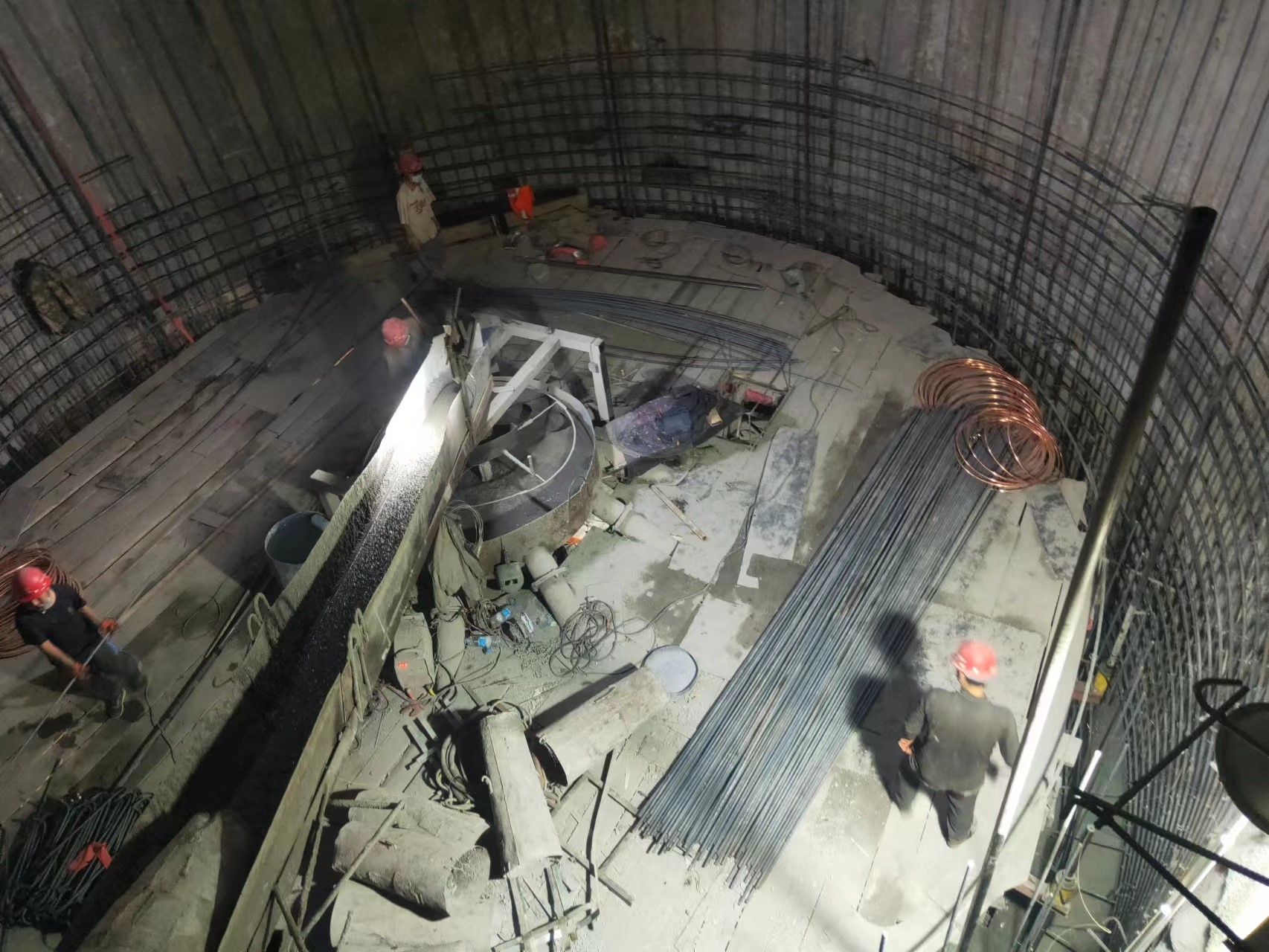

井身混凝土衬砌采用滑模进行施工,自安装竖井滑模开始,为了确保竖井混凝土浇筑任务的顺利完成,文登项目部进行了精心组织,周密部署。浇筑前组织相关部门对模板和支撑、爬升系统进行详细检查,坚决杜绝因模板和支撑、爬升系统问题而影响工程质量和施工安全;组织技术人员对钢筋和预埋件进行核对,对重点部位安排专人盯控,做好各项防范措施;提前做好各类物资的准备工作,确保混凝土的正常供应。调压竖井混凝土工程的顺利完成,为实现文登抽水蓄能电站按期发电节点目标奠定了坚实的基础。
供稿/杨祖勇
